2月13日,位于广西重要工业基地玉林市的福绵抽水蓄能电站交通洞顺利贯通并通过质量验收。至此,该电站地下厂房主通道实现全面贯通,为主体工程全面开工打下坚实基础。

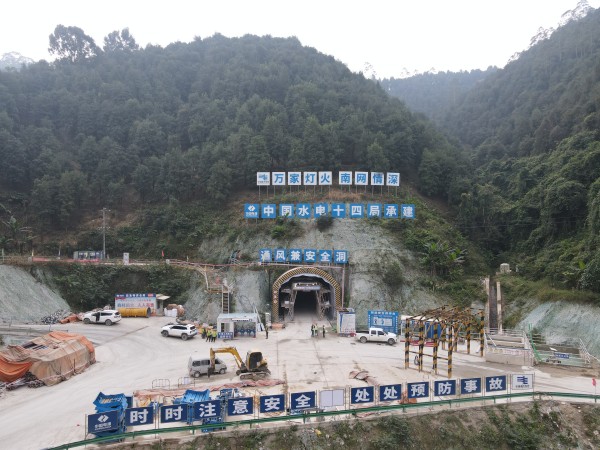

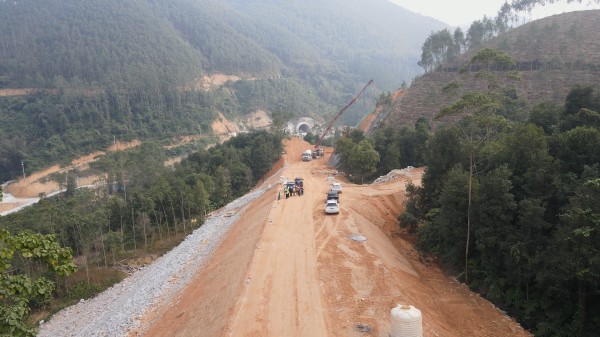

本次贯通的交通洞是地下厂房的第二条主通道,长1751米,横截面积超63平方米,承担着后续厂房开挖设备物资运输的重要功能。“加上2025年11月贯通地下厂房第一条通道——通风兼安全洞,总长3059米的地下厂房主通道实现全面贯通,地下厂房施工的环境条件完全具备。”南网储能公司玉林福绵抽蓄项目部工程师孙天阳介绍。
本次交通洞的爆破开挖历时近11个月完成,过程中克服了地下水丰富、岩石断层发育、不良地质洞段处理复杂等诸多施工难题。为保证施工顺利推进,项目建设团队充分做好地质雷达探测和锚喷安全支护,实现一次验收合格率100%。

据了解,当前电站主体工程施工前的人员物资准备已经基本就绪,预计将在一季度内实现电站全面开工建设。电站预计2029年建成投产,每年可消纳清洁能源21.6亿千瓦时,相应减少二氧化碳排放约190万吨,将为北部湾经济区的电力负荷调节提供坚强保障。
